Die erste Verzögerung

Superschneller Start

Beineindruckend schnell nach dem Eingang der Baugenehmigung am 28.2. sorgte Danny dafür, dass sein zSanchez Team am 4.3. mit den Erdarbeiten begann. 2 Arbeitstage nach der Bauerlaubnis. Sehr erfreulich. 15.-19. März war dann Pause wegen der Fallas, dem wichtigsten Fest des Jahres.

Anfang April sollten die Fundamente mit Stahl und Beton gelegt sein, kurz vor Ostern waren die ersten Grundmauern zugesagt. Ostern um den 20. April war dann mal wieder Feiertagspause und nichts zu sehen. Dann konnte der Stahlbauer wegen Überlastung nicht wie zugesagt liefern.

Bereits ein Monat im Verzug

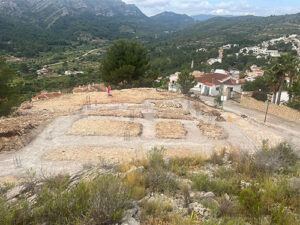

Erst am 14. Mai sind die Fundamente gelegt und die Bodenplatte kann betoniert werden. Wir haben also bereits einen Monat verloren.

Das war dann leider Anlass für ein Krisengespräch mit Danny und Jocelyn. Auch wenn der Bauunternehmen nicht originär etwas für die Verzögerung seiner Lieferanten kann, ist er dennoch uneingeschränkt dafür verantwortlich. Wir haben keinen Vertrag mit dem Subunternehmer, sondern mit dem Bauträger.

Danny versprach uns alles zu tun, um die verlorene Zeit wieder aufzuholen. Er versprach die maximale Anzahl von Arbeitern und das unser Haus der schnellste Neubau aller Zeiten sein wird.

Wir hören es gerne und noch viel mehr lassen wir uns beeindrucken.
